日本中文在线一区二区-国产精品一二三四区大牛-国产微拍一区亚洲-色欲女主播扣逼视频一区

商務電話:4001600389 | 0513-83517630
中 文  |  ENGLISH
新聞動態
聯系我們

總機:0513-83502727,83513131

商務電話:4001600389

國際貿易:
電話:0513-83531195,83517375
傳真:0513-83527883
郵箱:trade@jsac.com.cn

內貿原藥:
電話:0513-85967870
郵箱:yuanyao@jsac.com.cn

內貿制劑:
電話:0513-83517630,83513824
傳真:0513-83516234
郵箱:zjxs@jsac.com.cn

阻燃劑:
電話:0513-85967735
郵箱:tianjiebai@jsac.com.cn

公司地址:江蘇省南通市經濟技術開發區江山路998號


{xunruicms_img_title}

歡迎關注江山股份公眾號

新聞動態

安全有序 綠色優質 江山股份2021年度大檢修圓滿收官

       1022日,氯堿線正式開車,在全體員工的共同努力下,公司圓滿完成2021年度檢修任務。

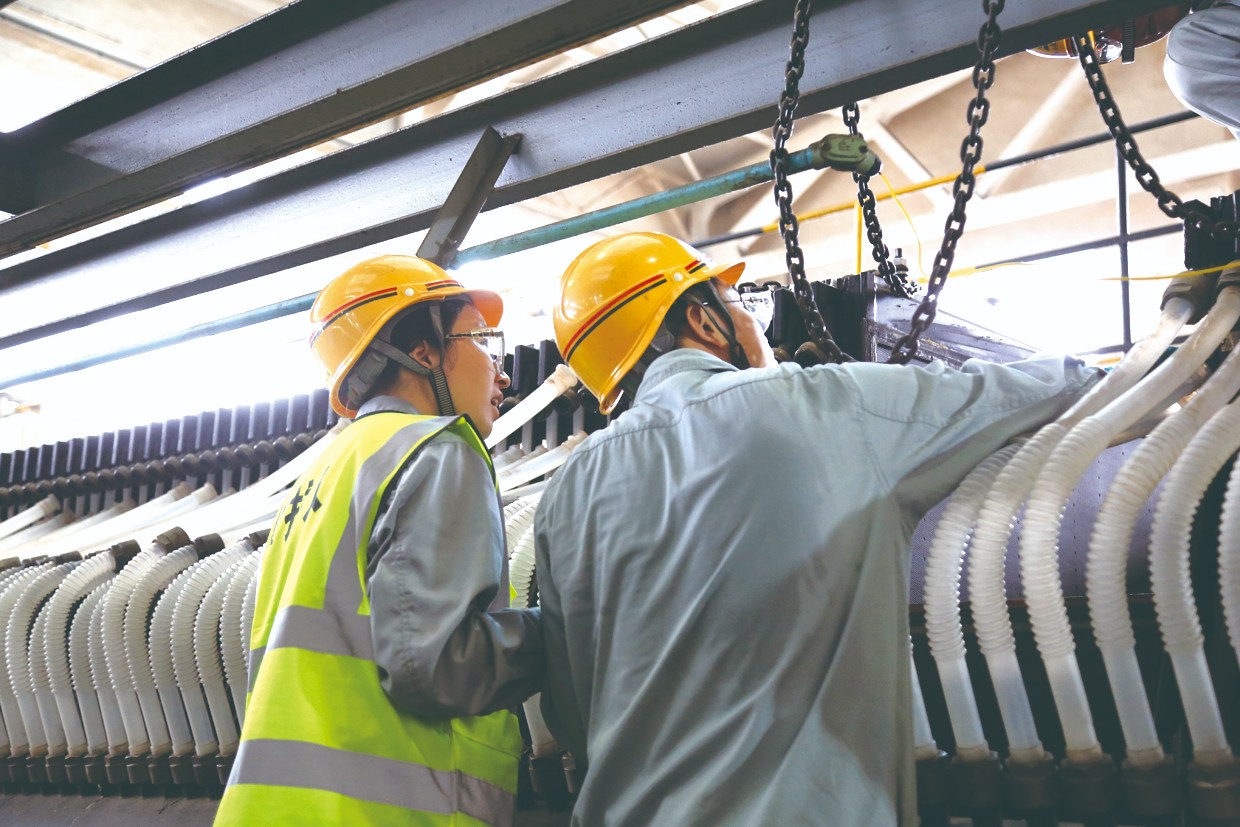

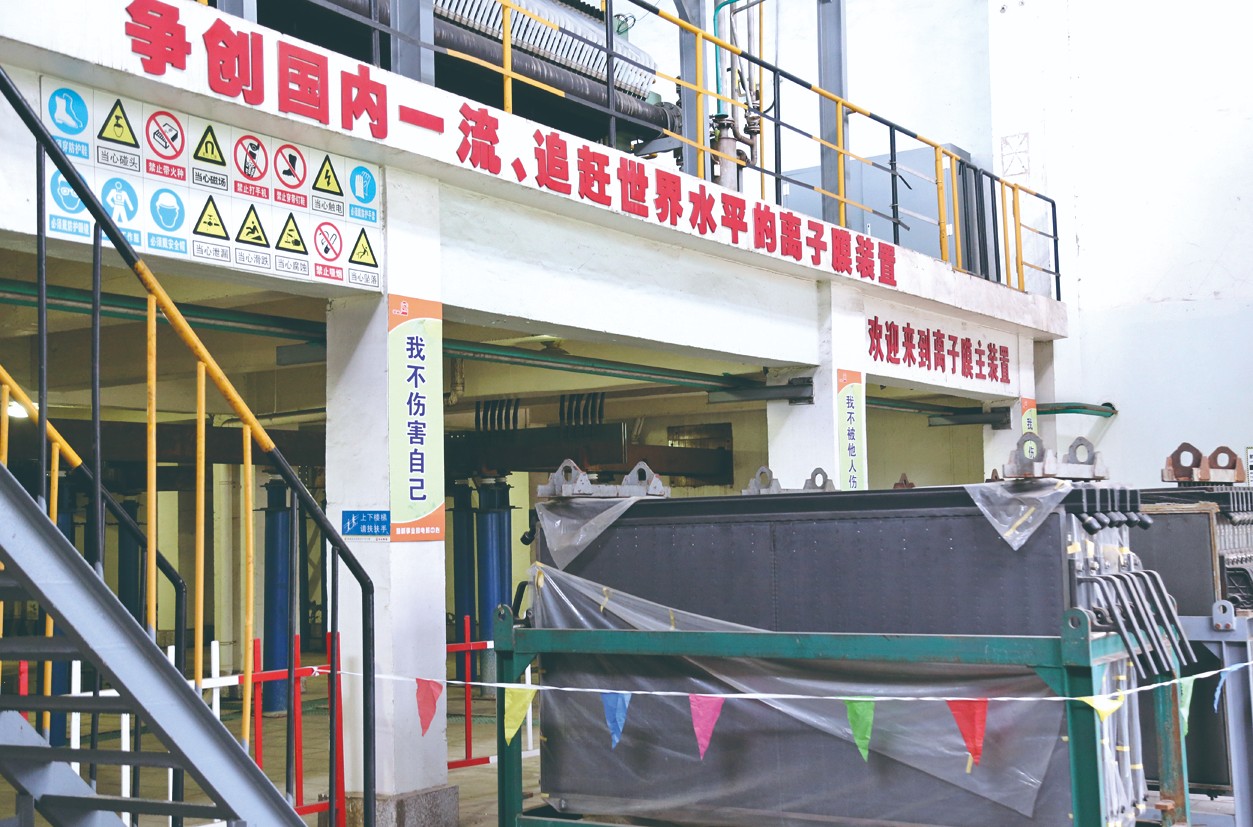

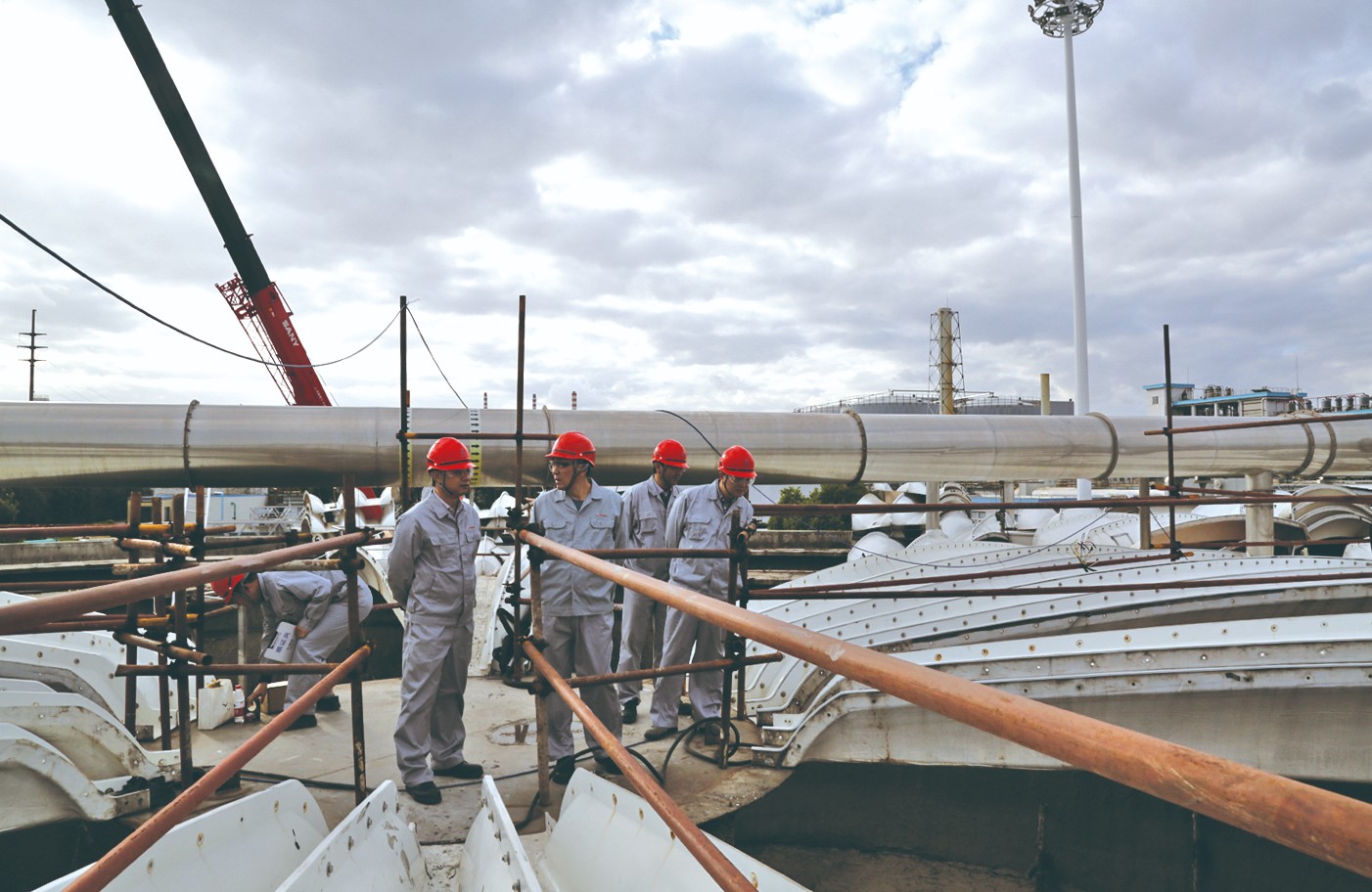

{xunruicms_img_title}  {xunruicms_img_title}  {xunruicms_img_title}


【安全檢修,協作有序】

       今年大檢修任務多、時間緊、難度大、強度高,共計完成571余項檢修工作計劃,涉及主體生產裝置與全部公用工程系統,多個檢修項目密集開展,高空吊裝、受限空間、動火作業等多種高風險作業同時進行,30余家施工與服務單位超1000人同期作業。

       大檢修工作千頭萬緒,為實現“零事故、零事件、零違章”的總體目標,大檢修組織機構安全有序、高效運行,各項檢修工作統籌協調、科學管理。

       在大修開始前一天、停供蒸汽的前一天、恢復供蒸汽的前一天、電槽提升電流的關鍵檢修節點,股份公司組織視頻協調會,確保有序開展。各事業部/子公司每天召開檢修協調會,股份公司專業技術人員分別參與各事業部/子公司協調會,配合檢修工作開展。

  大檢修期間,公司黨委書記、董事長薛健等相關領導先后多次到檢修現場檢查指導、解決問題,要求全體檢修人員做到“安全第 一”,并提出許多寶貴的意見和建議。各級領導深入一線、靠前指揮,一線員工晝夜盯守、加班加點、爭分奪秒;各施工隊伍相互協作、密切配合,共同努力消除裝置各項安全環保隱患。

       針對今年日平均檢修作業量多、外援參與人數多、項目覆蓋面廣的特點,今年大檢修實行檢修作業分級別全面提前申報管理。安全監督部成立“檢查小分隊”,將違反要求的施工人員列入“黑名單”,并每天對照上報的日均200多個檢修作業逐個巡查,共查糾隱患120多條,對存在問題每日通報,確保安全措施落實到位。特種作業等關鍵工序檢修實行公司領導掛鉤監督,嚴格落實負責人、監護人、審核人責任,確?,F(xiàn)場作業始終處于受控狀態。



【綠色檢修,環保先行】

       為實現“綠色檢修”,公司在檢修計劃制定階段就提出“對環保不合規行為零容忍”的要求,將環保措施落實到檢修方案中。在公司級與分廠級檢修方案中,均注明環保具體要求,防止跑冒滴漏和物料灑落。檢修施工中嚴格落實廢棄物處理要求,液體集中收集后送生化系統處理,而固體廢棄物則結合環保與產業管理部清理地池的階段性工作要求,分類收集處理。

       農二事業部三廢分廠克服生化南池檢修的困難,實施單池運行,確保檢修廢水合規處理,達標排放。后勤組及時聯系各檢修屬地,將檢修廢棄物和生活垃圾分類存放、統一處置,保證現場無積存。

       正是大家在繁忙的檢修中牢記環?!凹t線”,使得“綠色檢修”得以實現。

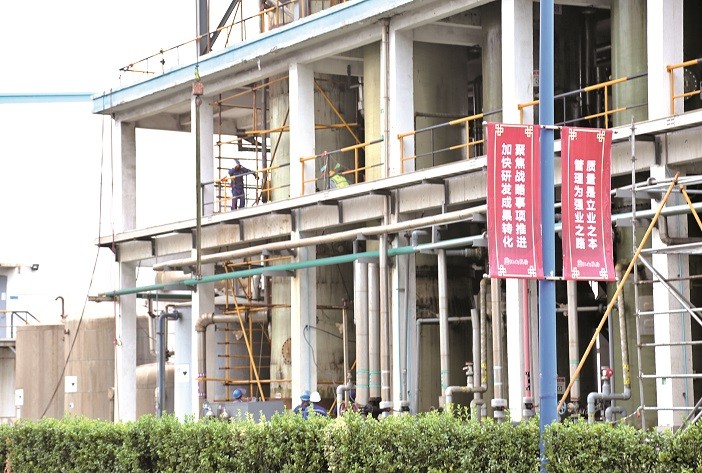

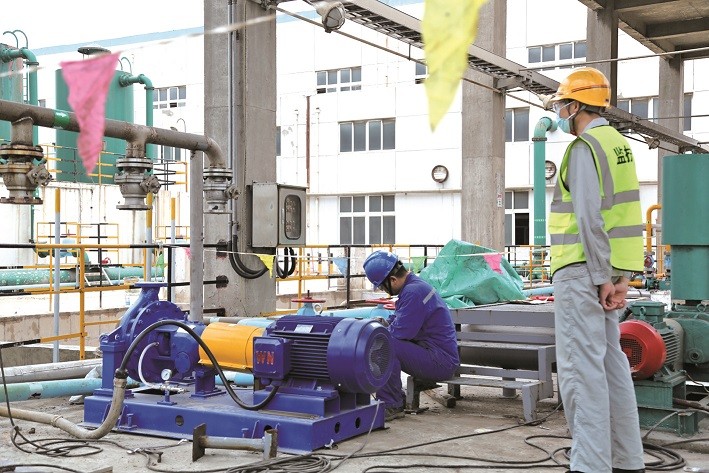

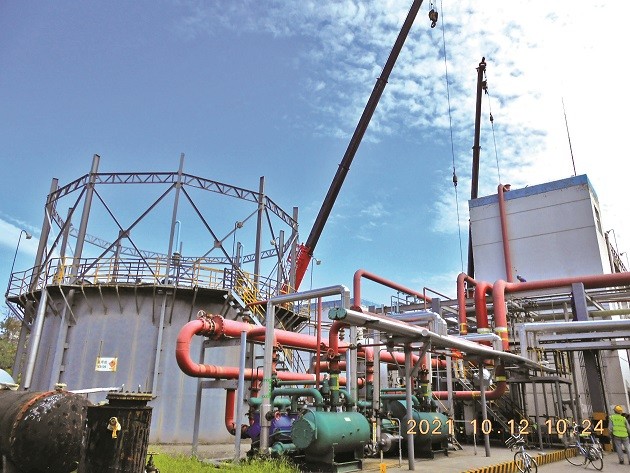

{xunruicms_img_title}  {xunruicms_img_title}  {xunruicms_img_title}



【克服困難,保障進度】

       為優質如期完成今年大修,參檢人員開拓思路,大膽創新,各顯身手。



    不懼風雨,迎難而上。

       12天的大修中,大半是陰雨天,給大修實施帶來一定的困難,但檢修人員齊心協力,迎難而上,確保大檢修能夠按期高質量完成既定任務。

       I草分廠DN400減溫減壓器系統更換涉及整個東區供蒸汽問題,檢修人員克服天氣影響,在條件允許的條件下,爭分奪秒,第 一時間完成裝置恢復,確保東區供氣。硫酸干燥塔吊裝、三廢分廠生化池清淤、G草分廠400A防風墻維修等檢修項目,在事業部/子公司安全監管、合理安排下,雨中堅持不間斷作業,搶抓進度。



       排除疑難,如期完成生化池檢修。

       生化池清池檢修是年度大修的一項重點項目。一是生化池使用蓋板是第 一次大修,存在窒息、爆炸等較大的檢修風險,蓋板拆裝流程的風險分析尤其重要;二是一年淤泥量達到600多立方,作業量大。

       為解決這兩個難題,三廢分廠首先合理安排玻璃蓋板拆裝。生化池直徑達57米,2019年加裝蓋板時是先將蓋板預制好,現場鉆孔,螺絲固定組裝,再拆除安裝輔助的欄桿。而此次在沒有輔助欄桿的情況下將蓋板拆除,面臨著作業人員如何站立、蓋板螺絲如何拆除、玻璃蓋板有韌性如何司索掛鉤、拆除蓋板后的區域如何實現防墜落措施等一系列問題。三廢分廠通過反復桌面討論和實地實驗,采取搭建“米”字安全通道、間隔拆除蓋板、區域蓋板組合吊裝的作業方案。拆除過程中將所有的蓋板分組編號,通過特制的吊鉤進行間隔拆除,分區域整體吊裝。間隔拆除的方式有效減少了拆除工作量,同時還為拆除作業保留一定的作業平臺,減少臨邊作業的風險。

       其次,合理安排清淤工作方式。生化池沉降沙泥達600立方之多,遠遠超過預期工作量,如果按照原來人工清理的檢修方案,肯定會超過檢修周期。為保證如期完成清理、順利運出池底沙泥,項目負責人提出使用機械挖掘運輸代替人工清理的方案。三廢分廠反復討論,論證可行性,確定后立刻組織安全專業人員進行評審,將防爆型小型挖掘機吊入到生化池進行挖掘清理,再加上人工輔助配合運輸。



    創新方法,提高清淤效率。

       今年I草分廠循環水池清淤泥工作由值長梁衛國負責。按照慣例需要安排5名勞務人員穿雨靴在循環水池內部,將淤泥鏟入噸袋后,集中由吊車吊出再用叉車送至預處理處理,至少5天才能完成,費時費力。為了提高清淤效率,梁衛國反復思考,提出將循環水池淤泥通過擋板推入集液池,再用泥漿泵將稀泥漿泵至清下水池,自然靜置沉淀后上層清液用泵抽取送預處理,底部泥漿則集中裝袋送預處理處置。按此方法,只用一天就完成了清淤工作。勞務工人紛紛表示,今年的清淤工作較往年輕松了很多。



       敢啃硬骨頭,更換氯氣干燥塔。

       氯氣干燥塔更換是公司級大檢修重點項目。該設備整體高25米,直徑7米,設備材質CPVC、玻璃鋼,內部物料有硫酸和氯氣,已經運行13年之久。此次檢修,既要保證舊設備完整吊出可備用,又要把控新設備安裝質量,確保檢修后一次運行成功,其間的難點可想而知。

       在起吊過程中,氯堿檢修人給舊設備嚴嚴實實地加裝了一圈圈緊密的防護籠,并調來500噸的大型吊車、輔助88噸的小吊車配合起吊。為保證設備管口不碰到原設備框架,各層設備平臺均安排人仔細監護設備吊出狀態。

       新設備的就位只是完成了更換工作的一部分,內部的安裝是影響整體運行的關鍵。氯氣干燥塔內部結構復雜,影響運行因素多,填料層、泡罩層,硫酸進液口,降液管等安裝均可能影響設備后期的運行。為把控安裝質量,提前預判安裝中的風險點,做好相關的措施。安裝過程中,氯堿分廠對設備管口對接、儀表恢復、試壓試漏、進酸調試等每一個步驟極其重視,認真對待,并邀請公司設備專家金力對安裝質量進行內部檢查。發現一處安裝錯誤,現場立即調整,調整后再經項目負責成員進行復核確認,確保了干燥塔安裝圓滿完成。

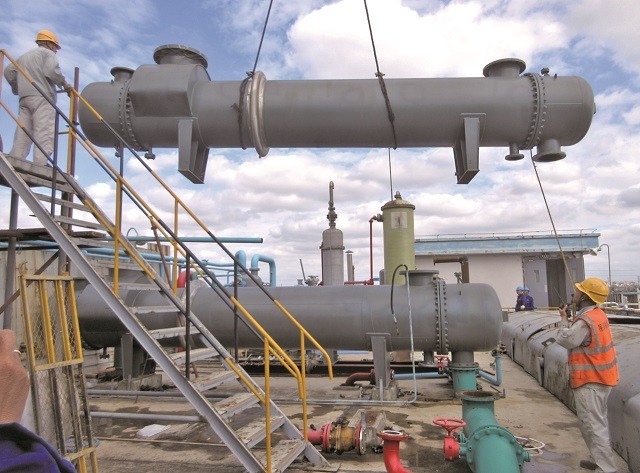

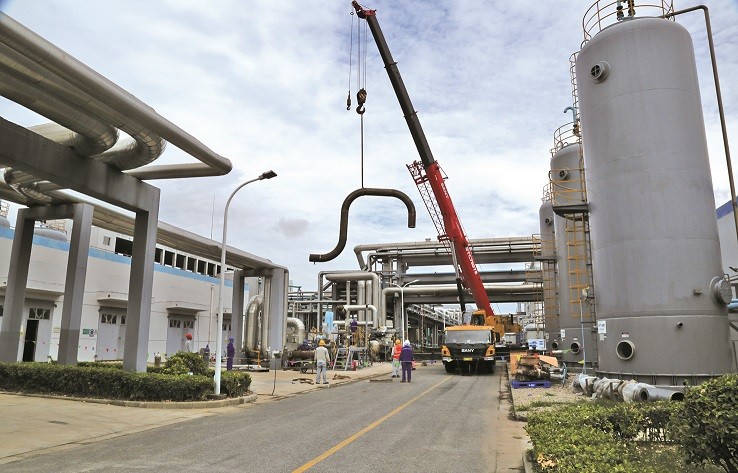

{xunruicms_img_title}  {xunruicms_img_title}  {xunruicms_img_title}


【規范程序,開車平穩】

  為確保裝置大檢修后開工順利,各事業部/子公司根據公司級停開車方案制定詳細的各級停開車計劃,對大檢修停開車項目提前編制PSSR檢查清單,組織工藝、設備、電氣、儀表、檢維修、主要操作和安全環保等專業人員進行開車前評審。對于風險較大的三甲酯開車、綜保裝置開車、氯氣干燥塔,環保產業部組織專業人員共同參與,確保開車一次成功。

         目前,各生產及輔助裝置全部一次開車正常,2021年度大檢修以“停得穩、斷得開、修得好、交得清、開得順”的狀態順利收官。
